预算管理模块介绍

预算管理 Tinyfly 2019-03-24 2904 次浏览 0个评论

说明:如公司有预算管理需求,对费用进行控制的,可以使用预算管理模块,本模块可以提供月度预算,季度预算,半年度预算和年度预算管理功能,并且可以与在线报销和合同管理模块联合使用。使用的整体思路(看完整体思路再往下看介绍会更清晰):

预算项目设置(解决哪些受预算管控哪些不受预算管控)》其它参数设置(主要涉及3个参数,如预算控制方案,部门是否受预算控制,预算期间划分)》设置预算审批流程(在OA->审批流程管理->1.设审批项目->预算类中增设公司预算审批流程和部门预算审批流程,增设后在预算下达时可关联该等流程)》预算下达(下达预算编制任务,指定预算类型,预算的起止期间及关联的预算审核流程及预算录入截止日期)》预算录入(各部门在线上录入预算数据,系统自动汇总,但需要在截止日期前录,日期一过就会关闭预算录入)》预算审批(审核人对已录入预算进行审核)》预算执行(即审核通过后的日常付款申请入口,在这里发起付款申请)》预算调整(在执行过程中可以进行预算调增调减)》预算执行情况的查询

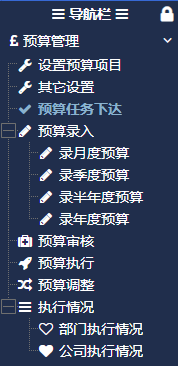

先来看看该模块的菜单,一般使用顺序就是从上往下来使用:



再来看看功能介绍:

模块功能介绍
预算项目设置

主要功能是指定是否有某些付款项目不纳入预算管控,预算项目通常等于付款项目(付款项目是在线报销模块里的项目,在OA->审批流程管理->1.设审批项目->付款类中增设修改),进入预算项目后,会自动同步付款项目过来,如此预算模块与在线报销模块就建立了关联。通过点击Y/N来设置付款项目是否受预算控制,如下所示。Y表示受预算管控,后续要编制预算,N表示不受预算管控,不用编制预算,付款时也不用受限制。通常向员工借款,资金往来等设置为N,具体看公司内部情况。


注意:因为支出类的预算项目通常也是付款项目,所以在预算执行期间,不要删除付款项目,可以禁用。

其它参数设置

配置预算的其它控制参数。主要有3个控制参数

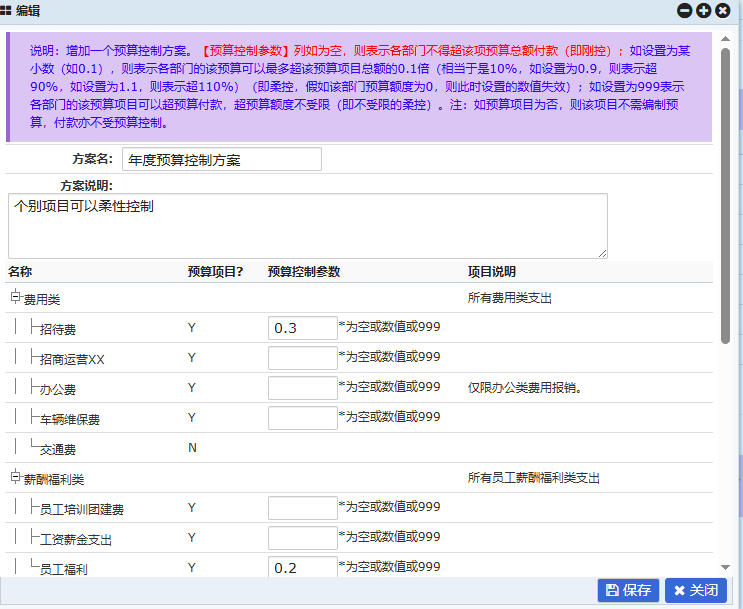

参数一:设置预算控制方案。这个不是必须的,如不设置预算控制方案则所有指定Y的预算项目都实行预算刚控,不允许超支,建议不设置预算控制方案,这样才能真正起到预算控制的作用。如果希望更弹性一些,则可以增加预算控制方案,并为不同的预算项目设置可以超支的比例,然后在下达预算任务时绑定这里的预算控制方案即可。如下所示:



参数二:设置哪些部门编制预算以及预算执行情况的查看权限人和管理人(必须设置)

如某部门不编制预算,则下达预算任务时,该部门无须编制预算,有些公司有些虚拟的部门,这些部门实际是不用执行付款的,此时可以指定该部门不编制预算。




参数三:修改预算分期

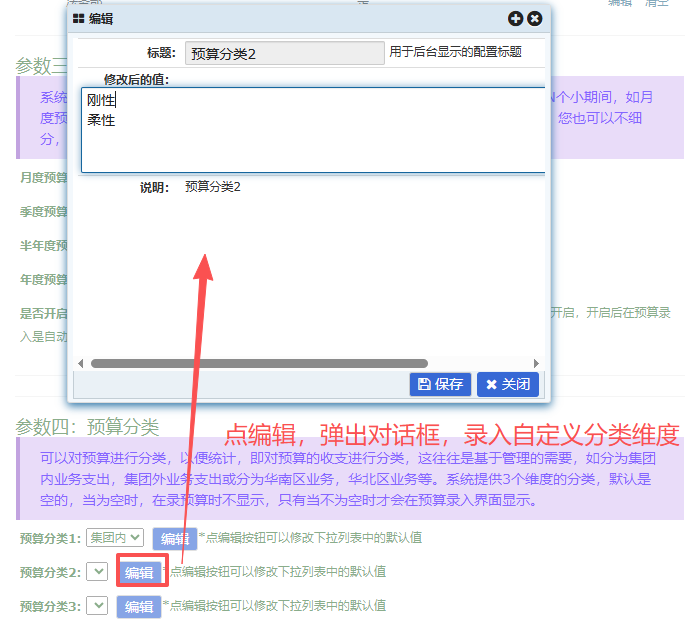

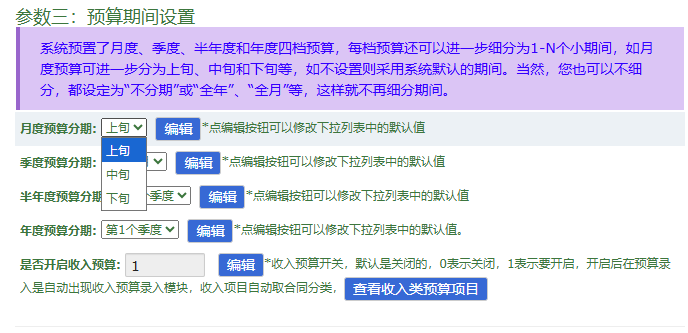

不是必须,可以使用默认值。系统分别对月度、季度和年度预算进行了更细的划分,您可以修改系统的默认划分 。



预算下达

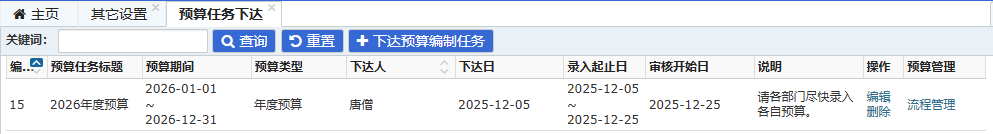

预算下达,由预算管理人员下达预算编制任务。可以下达,编辑、删除预算编制任务。也可查看各部门预算审批进度。如下图所示:

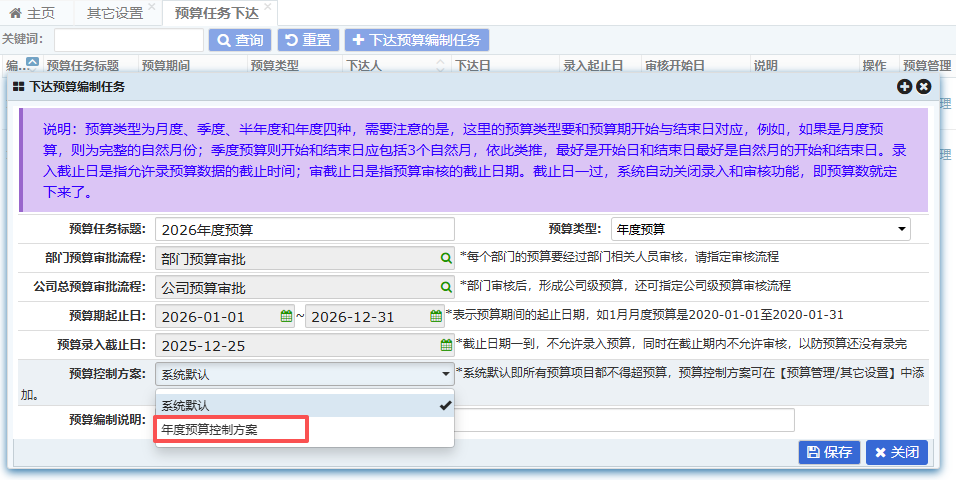

点上图的【+下达预算编制任务】按钮后,弹出如下界面:

注意预算期起止日和预算录入截止日,预算起止日是指预算期间,如预算任务标题为“2021年年度预算”,则预算期起止日为2021-01-01至2021-12-31,预算录入截止日录入2020-12-28表示各部门的预算在这一天就关闭录入功能,不让再录入了,这也是提醒各部门要及时 录入预算,避免一直拖延。

如果要下达2021年1月的月度预算,则预算类型处选择月度预算,预期起止日为2021-1-1至2021-1-31,期间要与之匹配。

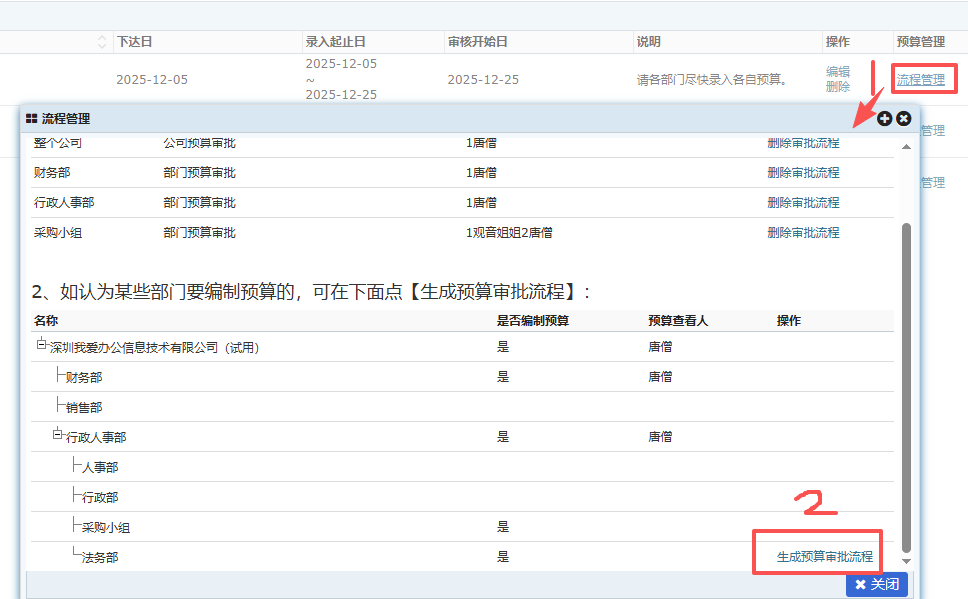

注意:下达时,部门预算审批流程和公司总预算审批流程选择关联已设置好的流程(预算流程的设置:在OA->审批流程管理->1.设审批项目->预算类中增设公司预算审批流程和部门预算审批流程名称,然后在OA->审批流程管理->3.审批流程 中配置流程,具体配置流程的方法都是通用的,不知道怎么配置流程,见教程

预算录入

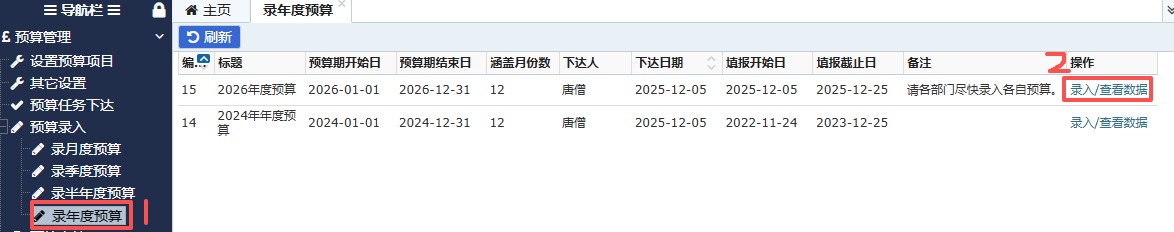

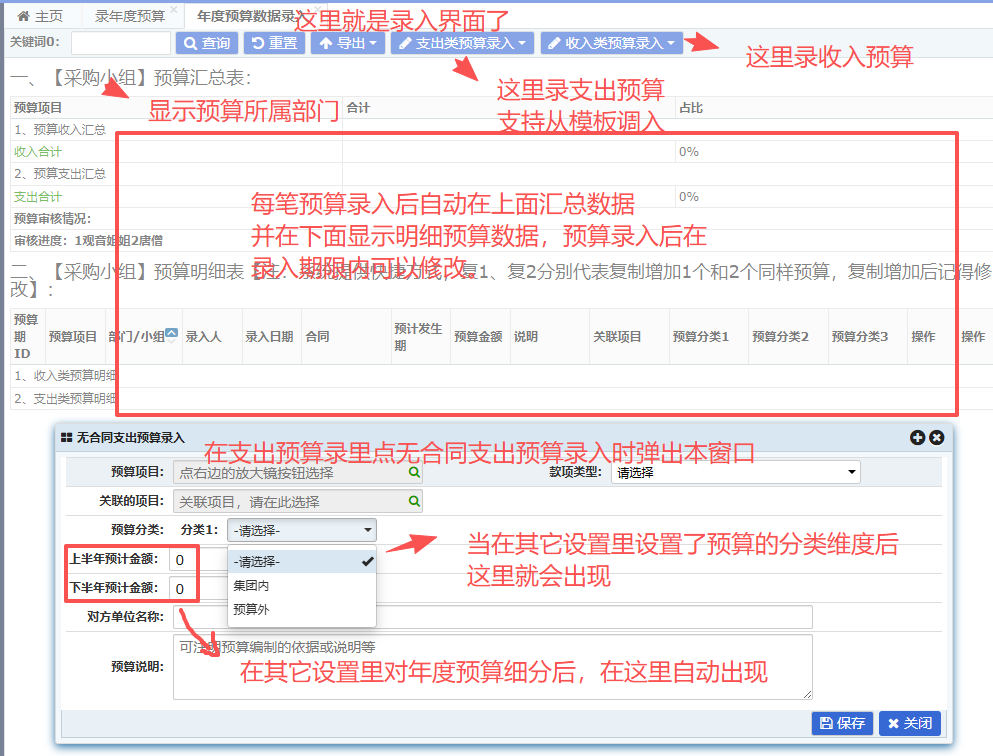

预算下达后,各部门可以进行预算的录入,分别进入对应的录入窗口录入,如下达的是年度预算,则进入年度预算录入窗口。各部门的预算由部门成员共同录入,为提高录入效率,系统提供预算复制功能,一条预算可以复制多条,再修改即可,有合同的,可以在录入时关联合同,也可以不关联,在预算执行时再关联(因为有些合同在未来会签,此时想关联也关联不了)。注意:预算录入截止日一到,系统就会自动关闭录入功能,这个功能很受客户财务人员欢迎,太方便了。

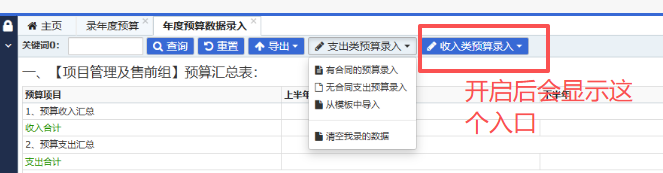

点录入/查看数据,即进入录入界面。


注意:预算录入中的“录入调整”功能是指用于在录入预算的过程中,出现部门调整(如部门分拆,部门合并等)或人员从一个部门调到另一个部门,此时预算已按调整前录入了,此时为了适应这种情况,就需要将已录入的预算调整到其它部门中,例如A部门拆出一个B部门,原来在A部门中录入的预算属于B部门的预算我希望重复再录,就可以用这个功能,将属于B部门的预算转移过去,同样的道理,如果是张三从A部门调到C部门,可以将属于张三的预算直接从A调到C。

“录入调整”功能与“预算调整”功能有相似之处,区别是预算调整是指预算审核后在日常执行中需要调整的情形,而录入调整是指在录入时就需要调整;在预算调整中所做的操作都会记录留痕,而在录入调整中不会;录入调整在调整时是一笔预算整体转出转入,而预算调整支持将一笔预算拆出指定金额调整。总之,录入调整其实是提供了一个便捷功能而已,本质上不是预算管理的常规动作。

预算审核

对各部门及公司级预算进行审核。待审任务会出现在待办中,也可以进入本菜单栏内。


注意:预算审核待办事项会在预算录入截止日期的前2天才会开始出现在待办清单中,例如,预算是1月1日下达,录入截止日期是2021-1-6日,则在1月4日开始才会出现在待办中。这是为了防止预算一经下达就出现预算审核待办,此时由于还没来得及录入预算,有些审核人可能连看都没看就点同意了。

预算执行

经审核通过的预算,各部门就可以在此执行,即发起付款申请。注意,如果公司未启用预算管理,则付款申请的入口为 财税》在线报销》付款申请。当启用预算后,如仍点击 财税》在线报销》我是申请人》填付款单时,系统会弹出提示:



这就是在提示你,系统已自动把在线报销的付款申请的入口关闭了,引导用户到在 财税》预算管理》预算执行中 来。

从预算执行入口进入后,界面类似如下图所示:

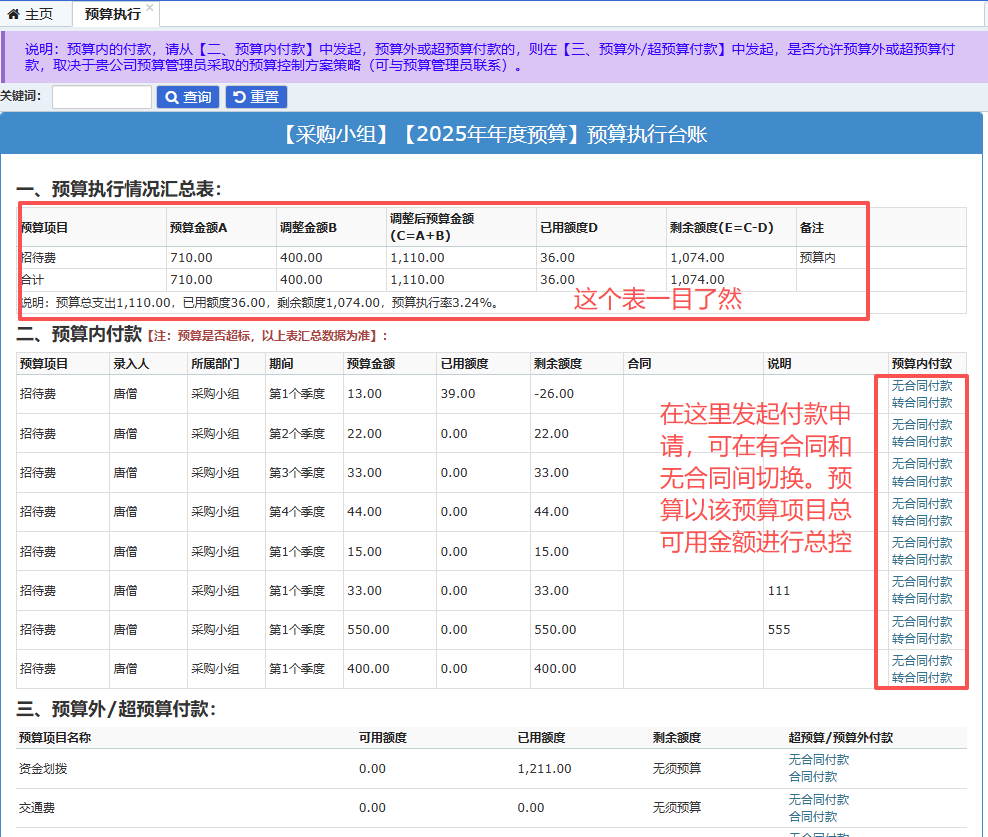

系统将录入的预算明细数据展示在最上面,点预算内付款栏发起付款申请。注意几点:


1)系统是按整个预算期各项费用支出总额控制的。尽管在录入预算时可能是细分月或分季度录(这取决于公司自身是怎么划分子期间的),但系统仍然是按整体期间来管控预算额度的。例如,公司下达的是年度预算,并要求分12个月来录预算数据,某部门录办公费用时,分别每个月录1000元,合计整年就是12000元,那么实际在预算执行时,月度数只是参考,系统仍然是按年度总额12000元对该部门的办公费进行总控,只有办公费累计申请超过12000元,系统才会提示超额并且不允许提交申请,所以每月录的预算数只作参考之用,申请时总额在12000元内即可。

2)在预算执行时,原录的无合同预算可转为有合同付款。录预算时没有关联合同的(有可能是合同还未签),可以允许通过【转合同付款】来关联合同,这是因为往往在编制预算时,可能合同并未签,但执行时可能已签,此时就可以通过转合同付款来关联合同,达到合同管理的目标。

3)对于不受预算控制的项目或允许超预算的项目,可在【预算外/超预算付款:】明细表中选择项目发起付款申请。

例如有些款项,个人借款、资金往来、提现等做预算没有实际意义,并且在预算项目设置中将其设置为N,则此时付这类款,直接在上表中所示发起即可,该类预算未提示,无须预算字样。


预算调整

在预算执行过程中,可能会进行预算调整,则可在此完成,在调整前,如果公司要求先发起预算调整审批的,可以在OA>个人办公>diy审批中发起预算调整审批(前提是您要先在OA>审批流程管理>1.审批项目设置>自定义审批中增加预算调整申请项目及为其配置审批流程)。

如下所示:预算调整分为部门内增减、部门内转移、跨部门转移几种情形。

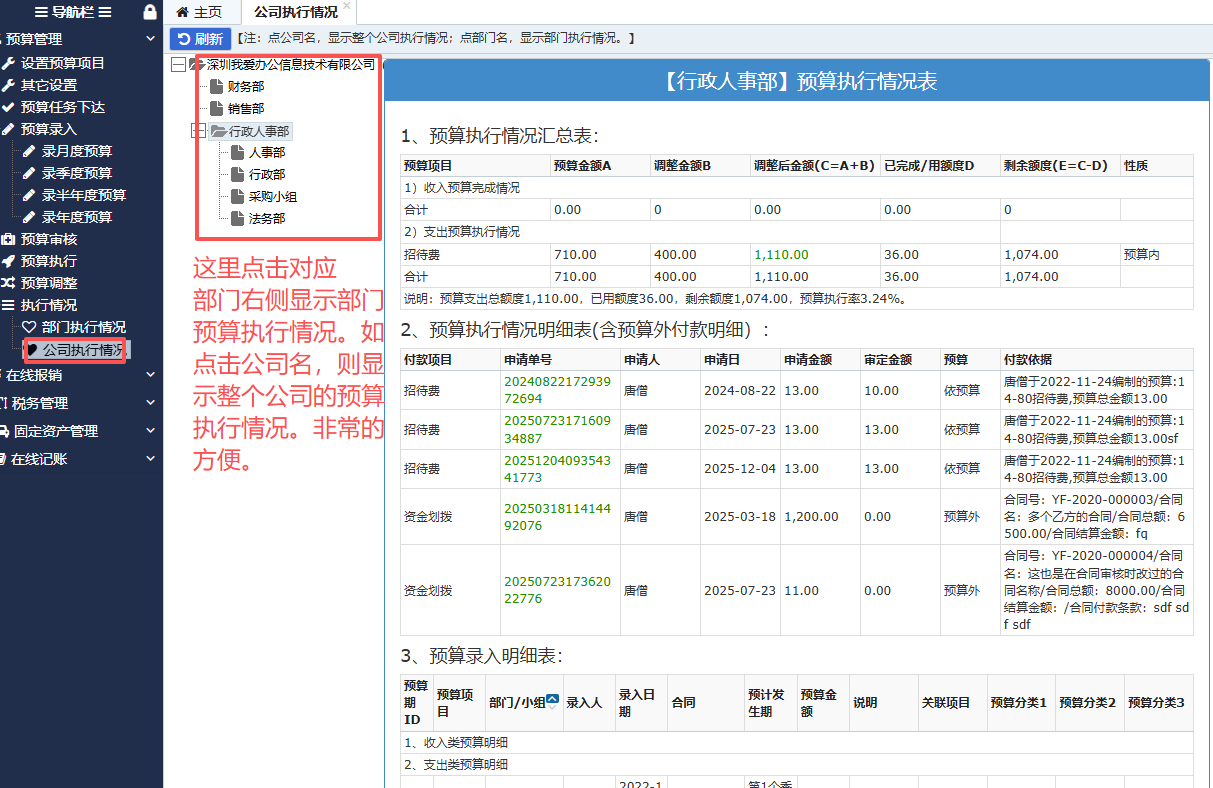

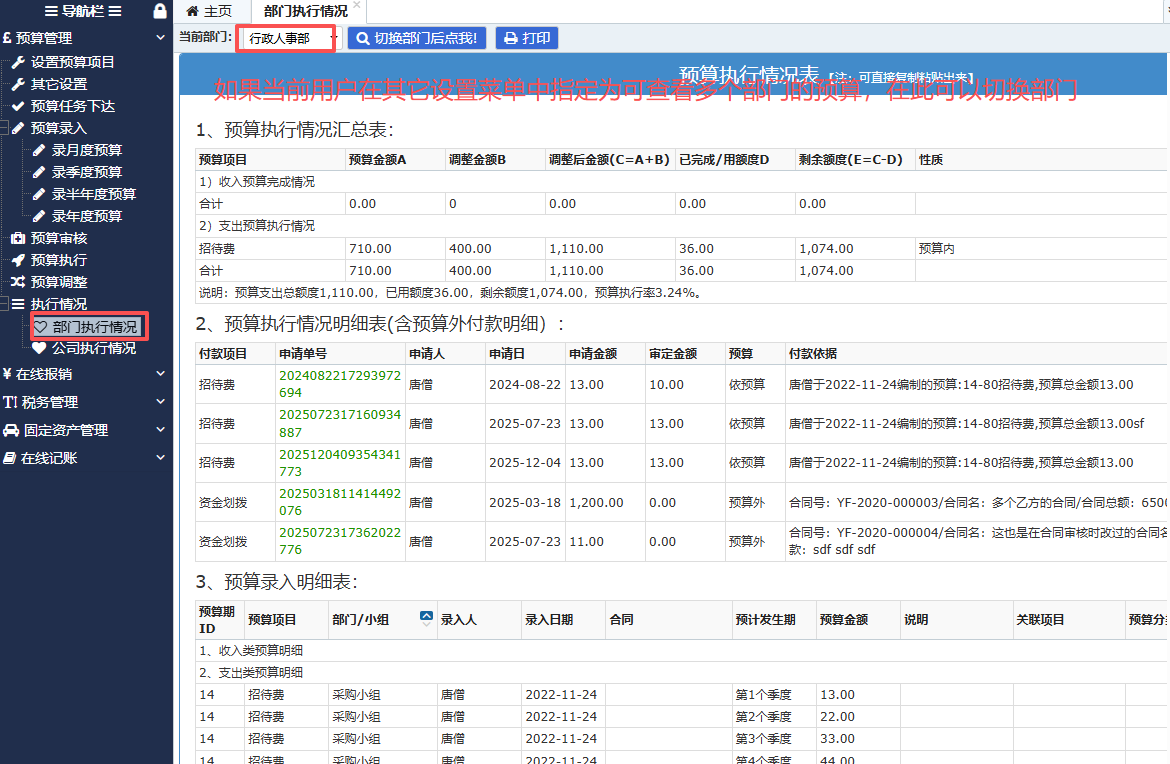

部门执行情况在其它参数设置中参数二,指定的部门预算管理员可以实时的查看本部门预算的执行情况,系统会自动计算出各预算项目的执行偏差。
公司预算执行情况在其它参数设置中参数二,指定的公司级预算管理员可以查看公司预算的执行情况,系统会自动计算出各预算项目的执行偏差。
